【战高温 冲产值】高温下的坚守 奋斗者的姿态
|
来源:本站 |
编辑:管理员 | 日期:2022-08-09 |
字体:T T T
| 点击量:3862
|
高温,,,,,,让人酷热难耐。。。。。。。连日来,,,,,,在江苏省610省道东台段路灯工程的施工现场!!。。。。,有那么一群人,,,,,,坚守岗位,,,,,,辛勤劳作,,,,,,抢工期、赶进度,,,,,,为了早日把沿线40多公里的路灯安装起来,,,,,,点亮该路段周边的夜空、方便人民群众出行。。。。。。。

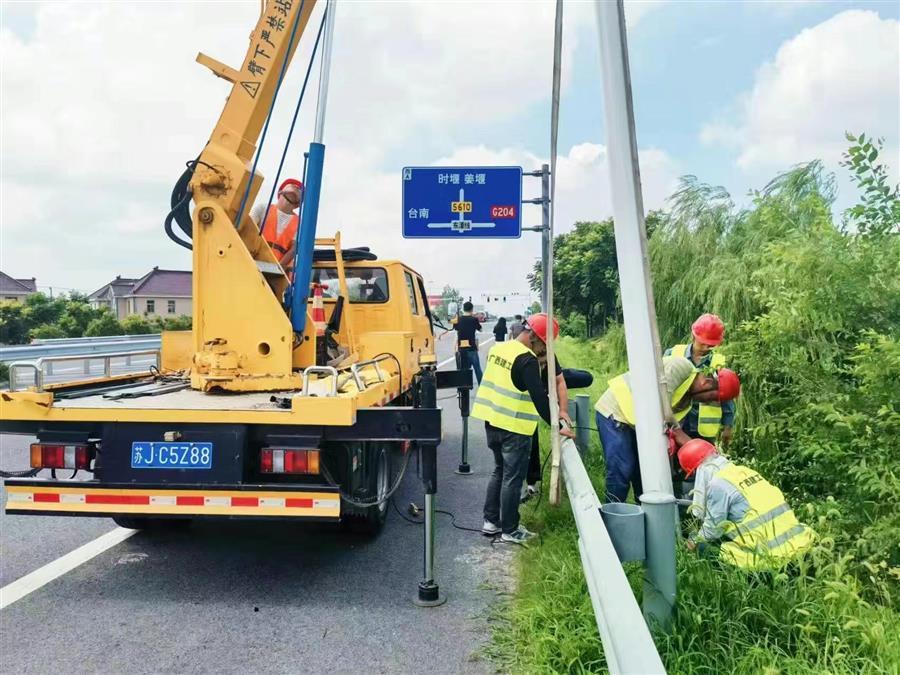

施工现场
最近,,,,,,江苏省迎来了持续的高温天气,,,,,,室外温度常达四十多度。。。。。。。在江苏省东台市610省道两侧的路灯工程施工现场!!。。。。,工人们正在用吊装机安装路灯杆,,,,,,现场指挥人员重复地喊着“往上一点、往下一点,,,,,,往前一点,,,,,,过来一点”,,,,,,吊车工和安装工严格按照操作指令,,,,,,配合娴熟,,,,,,完成了一盏又一盏灯的安装。。。。。。。他们的脸颊都被太阳晒得黝黑,,,,,,忙碌的时候,,,,,,哪怕满脸都是汗水,,,,,,也顾不上用手抹一把,,,,,,一心只想着把工作做好。。。。。。。

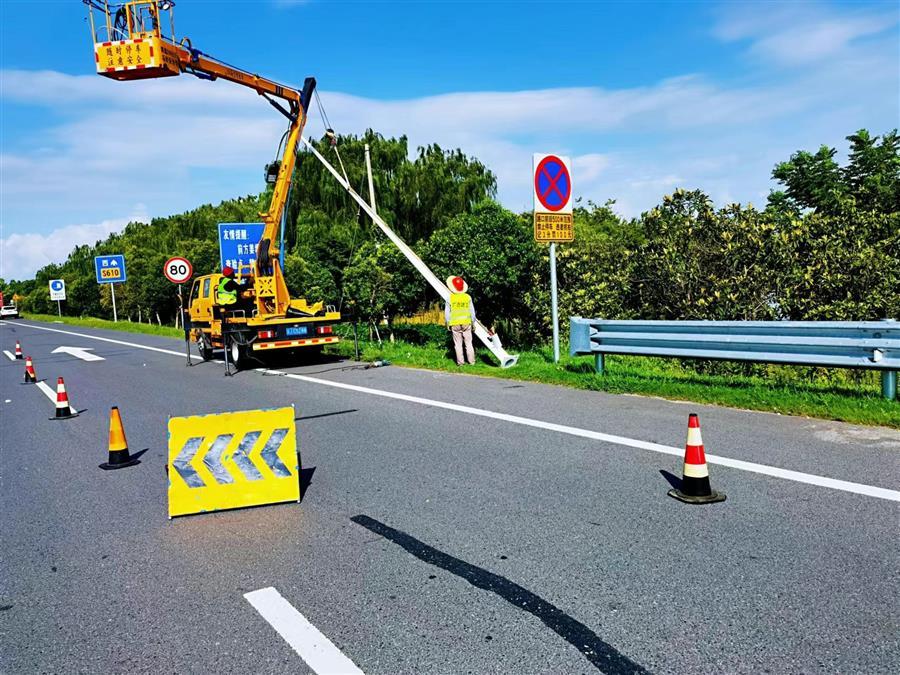

现场
该项目中标金额为1730万元,,,,,,合同工期90天,,,,,,项目施工线长达40公里。。。。。。。正常施工条件下,,,,,,90天的工期都已非常紧迫,,,,,,而项目施工期间又刚好遇上最炎热的夏季高温季节,,,,,,更为项目的推进增加了不少的难度,,,,,,要保证按期实现目标,,,,,,必须首先解决好战高温和赶工期之间的矛盾。。。。。。。因此,,,,,,项目部根据实际情况合理安排施工工序,,,,,,将项目划分为三个施工段同时施工,,,,,,施工所需的人员、材料、机械设备提前做好计划,,,,,,确保按时到达现场!!。。。;;;;;另外,,,,,,为了保障施工人员的安全,,,,,,项目部科学规划施工时间,,,,,,避开高温时间,,,,,,将施工人员的工作时间调整为早上6点到中午11点半,,,,,,下午4点到晚上7点,,,,,,同时做好防暑降温工作,,,,,,提供充足的防暑降温药品、茶水,,,,,,保证高温酷暑天气下的施工作业安全高效,,,,,,确保项目建设顺利进行。。。。。。。
项目现场
项目施工包括路灯基础施工、路灯安装、电缆管线铺设,,,,,,路灯控制柜安装以及10KV配电工程等。。。。。。。
(图文/第八分公司 车怀安)
